Cum se comandă confecția metalică

Partea comună tuturor produselor din secțiune: din ce se compune prețul, cum curge timpul, cu ce se acoperă oțelul, cu ce se prinde de diferite suporturi și ce aduce izolația. Tot ce este la fel pentru un carport și pentru un raft.

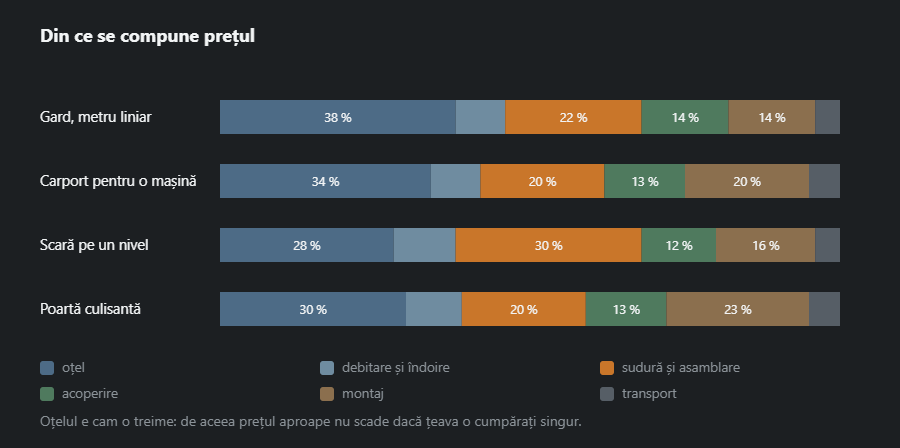

Din ce se compune prețul

Patru bare compuse de cost — gard, carport, scară și poartă — cu ponderile pentru oțel, debitare, sudură, acoperire, montaj și transport
Patru produse și ponderile din prețul lor. Oțelul e cam o treime — de aici răspunsul de ce țeava proprie aproape că nu mișcă devizul.

Ponderile se schimbă de la produs la produs, dar ordinea se păstrează. Oțelul — o treime. Debitarea, îndoirea, sudura și asamblarea — încă o treime, singura parte în care un atelier se deosebește de altul. Acoperirea, montajul și transportul — treimea rămasă, care crește cu distanța și cu accesul dificil.

Concluzia practică: devizele se compară pe treimea din mijloc, pe ce anume intră în execuție. Diferența de preț dintre două oferte pentru același carport stă aproape întotdeauna în numărul de noduri și în faptul dacă montajul este inclus.

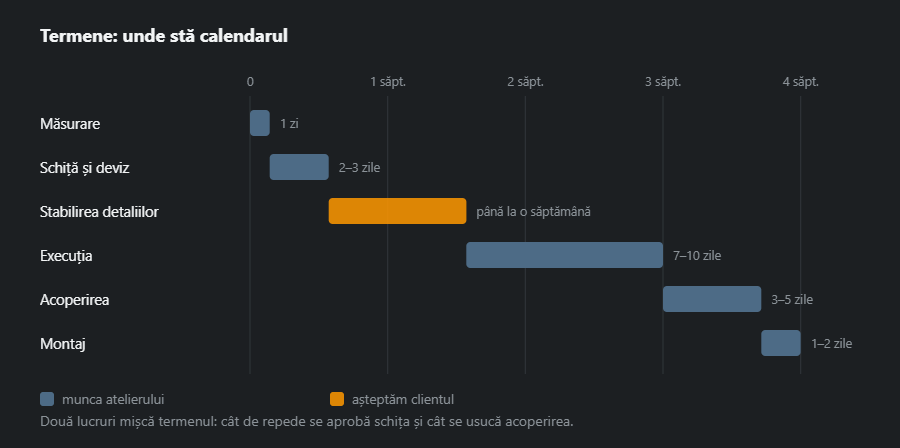

Termene: unde stă calendarul

Calendarul unei comenzi pe patru săptămâni: barele pașilor vin una după alta, cu albastru munca atelierului, cu portocaliu așteptarea clientului la stabilirea detaliilor
Un calendar pe patru săptămâni. Portocaliul este așteptarea beneficiarului: singura etapă pe care o controlează în întregime.

Măsurare — o zi. Schiță și deviz — două-trei. Stabilirea detaliilor — până la o săptămână, iar aici calendarul ține numai de beneficiar. Execuție — șapte-zece zile. Acoperire — trei-cinci, iar uscarea nu se poate grăbi. Montaj — una-două zile.

Termenul nu îl mănâncă sudura. Atelierul sudează mai repede decât se usucă emailul și mai repede decât se ia o decizie despre culoare.

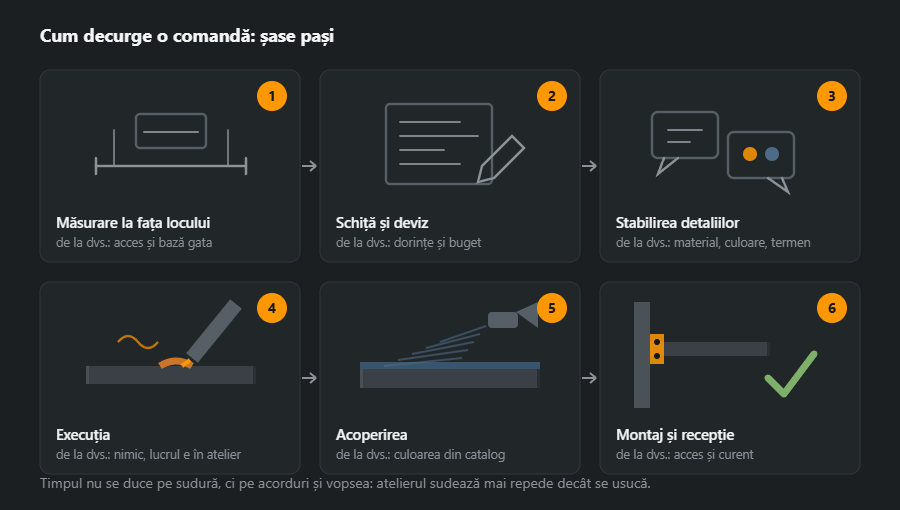

Cum decurge comanda

Șase pași ai comenzii în ordine: măsurare la fața locului, schiță și deviz, stabilirea materialului și a culorii, execuția în atelier, acoperirea și montajul cu recepție
Șase pași ai comenzii. Sub fiecare, ce vine de la beneficiar: aproape mereu acces și o decizie, nu bani.

Ordinea e aceeași pentru toate produsele: măsurare la fața locului, schiță și deviz, stabilirea materialului și a culorii, execuție în atelier, acoperire, montaj cu recepție. Măsurarea nu se sare nici acolo unde dimensiunile sunt „știute”: golurile dintr-o clădire gata sunt rareori dreptunghiulare, iar platformele rareori orizontale.

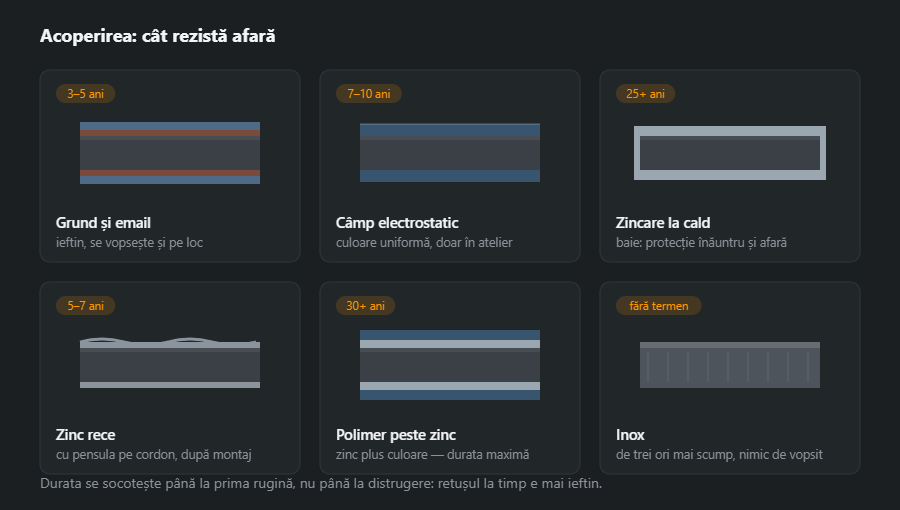

Acoperirea: cât rezistă

Șase acoperiri în secțiune prin muchie: grund cu email, vopsire în câmp electrostatic, zincare la cald, zinc rece, polimer peste zinc și inox fără acoperire
Șase acoperiri în secțiune prin muchie. Durata se socotește până la prima rugină, nu până la distrugerea oțelului.
AcoperireDuratăUnde are sens
Grund și email3–5 aniieftin, se aplică și la fața locului
Câmp electrostatic7–10 aniculoare uniformă, doar în atelier
Zincare la cald25+ aniprotejează și în interiorul profilului
Zinc rece5–7 anicu pensula pe cordon, după montaj
Polimer peste zinc30+ anidurata maximă plus culoare
Inoxfără termende trei ori mai scump, nimic de vopsit

Zincarea la cald câștigă acolo unde la oțel nu se mai ajunge după aceea: în interiorul profilului, într-o rigolă, sub streașină. Pulberea câștigă la aspect. Zinc plus polimer dă și una, și alta, iar la produsele de lângă drum se amortizează într-un singur ciclu de înlocuire.

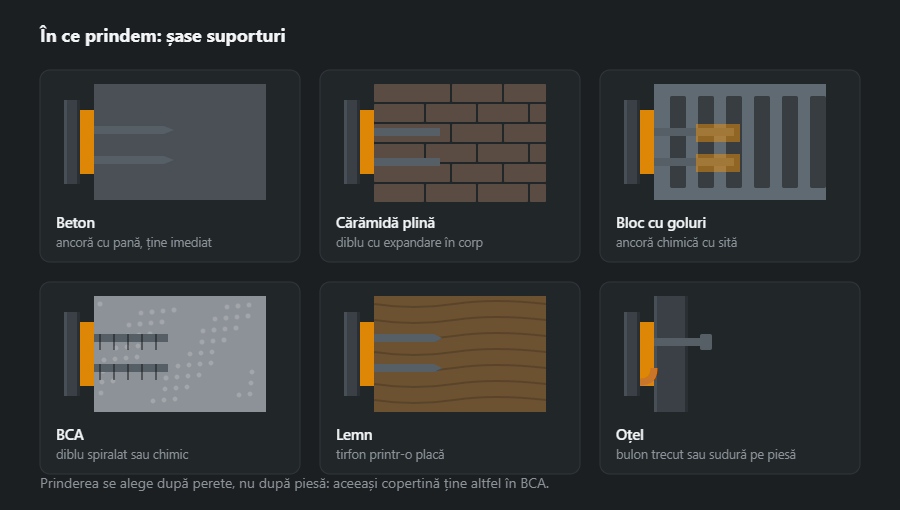

În ce prindem: șase suporturi

Șase suporturi în secțiune cu prinderea potrivită: beton, cărămidă plină, bloc cu goluri, BCA, lemn și oțel
Șase suporturi cu prinderea potrivită. Aceeași copertină ține altfel pe beton și pe BCA.

Prinderea se alege după perete, nu după produs. În beton intră ancora cu pană și ține imediat. În cărămidă plină, diblu cu expandare, dar în corpul cărămizii și niciodată în rost. În bloc cu goluri și BCA diblul cu expandare nu ține deloc: acolo e nevoie de ancoră chimică cu sită sau de diblu spiralat. În lemn, tirfon prin placă; în oțel, bulon trecut sau sudură pe o piesă înglobată.

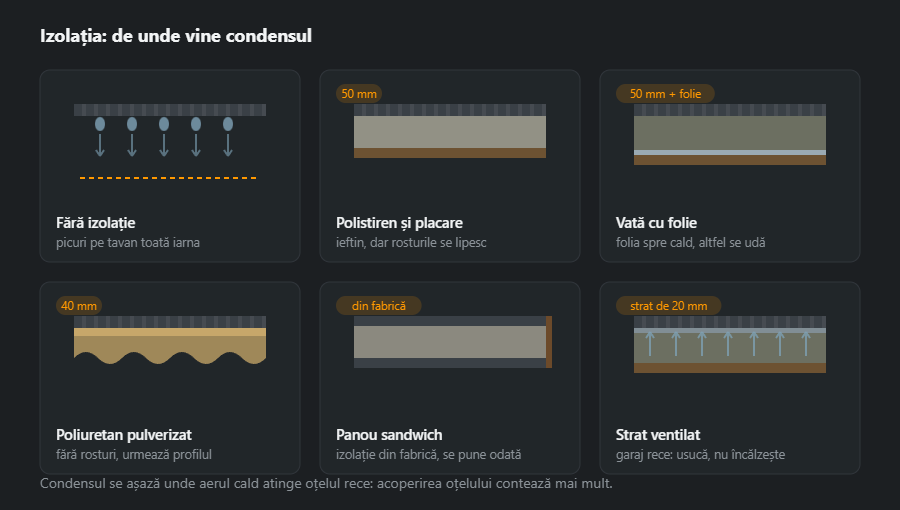

Izolația: de unde vine condensul

Șase secțiuni prin perete: fără izolație cu condens, polistiren cu placare, vată minerală cu barieră de vapori, poliuretan aplicat prin pulverizare, panou sandwich și strat ventilat cu membrană
Șase secțiuni prin perete. Condensul se așază acolo unde aerul cald atinge oțelul rece.

Condensul nu e semn de izolație proastă, ci semn că aerul cald a ajuns la oțelul rece. De aici o regulă contra intuiției: a acoperi oțelul contează mai mult decât a mări grosimea. Cinci centimetri lipiți fără rosturi lucrează mai bine decât zece așezați cu goluri pe margini.

Într-un garaj neîncălzit izolația nu e deloc necesară: ce trebuie este un strat ventilat. Nu încălzește, usucă: aerul trece pe sub placare și duce umezeala.

Ce urmează

Costul metrului de cordon pe procedee se calculează separat în calculatorul de cost al cordonului; masa de oțel pentru deviz în calculatorul de masă. Pentru produsele propriu-zise, începeți cu carporturi și porți.

Întrebări frecvente

De ce nu scade prețul dacă oțelul îl cumpăr eu?

Pentru că oțelul înseamnă cam o treime din deviz. Restul e debitarea și îndoirea, sudura și asamblarea, acoperirea, montajul și transportul. Țeava cumpărată singur economisește o parte din acea treime, ia atelierului posibilitatea de a scoate restul din livrarea proprie și adaugă o dispută despre cine răspunde dacă materialul iese strâmb.

Cât durează o comandă?

De regulă trei-patru săptămâni. Cel mai mult nu ține sudura, ci aprobarea schiței și uscarea acoperirii: atelierul sudează un carport într-o săptămână, iar emailul se usucă trei-cinci zile, indiferent cine l-a aplicat.

Vopsit sau zincat?

Grund cu email 3–5 ani, vopsire în câmp electrostatic 7–10, zincare la cald 25+, zinc cu polimer 30+. Durata se socotește până la prima rugină, nu până la distrugere. Lângă un drum cu sare iarna diferența se vede în al treilea an.

Ce se cere de la beneficiar?

Acces la teren, o bază pregătită, decizia privind materialul și culoarea și curent pentru montaj. Cel mai mult mișcă termenul aprobarea schiței: o săptămână de răspuns e o săptămână în plus, iar aceasta e singura etapă care ține în întregime de beneficiar.
