كيف تُطلب الأعمال المعدنية

الجزء المشترك بين كل منتجات القسم: ممّ يتكوّن السعر، وكيف يمضي الوقت، وبماذا يُطلى الفولاذ، وبماذا يُثبَّت في الأسس المختلفة، وما الذي يعطيه العزل. كل ما هو واحد عند المظلة وعند الرفّ.

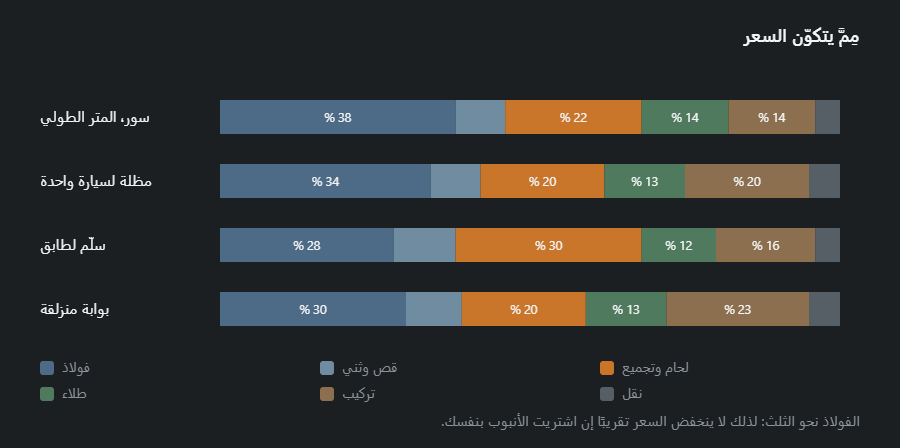

ممّ يتكوّن السعر

أربعة أشرطة مركّبة للتكلفة — سور، ومظلة، وسلّم، وبوابة — بحصص الفولاذ والقص واللحام والطلاء والتركيب والنقل
أربعة منتجات وحصص سعرها. الفولاذ نحو الثلث — ومن هنا الجواب لماذا لا يحرّك الأنبوب الخاص العرض إلا قليلًا.

تتبدّل الحصص من منتج إلى آخر، لكن الترتيب يبقى. الفولاذ: ثلث. القص والثني واللحام والتجميع: ثلث آخر، وهو الجزء الوحيد الذي تختلف فيه ورشة عن ورشة. الطلاء والتركيب والنقل: الثلث الباقي، وهو ينمو مع البعد ومع صعوبة الوصول.

والنتيجة العملية: تُقارن العروض على الثلث الأوسط، على ما يدخل في التصنيع بالضبط. والفرق في السعر بين عرضين للمظلة نفسها يكمن دائمًا تقريبًا في عدد العقد وفي ما إذا كان التركيب مشمولًا.

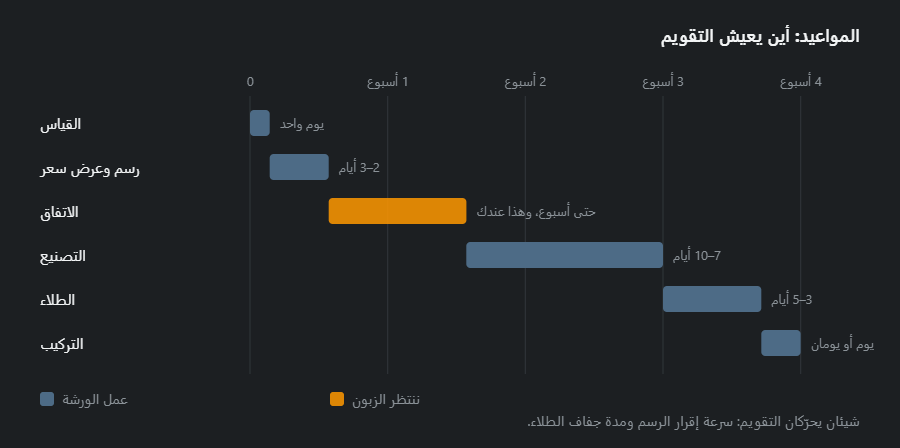

المواعيد: أين يعيش التقويم

تقويم الطلب على أربعة أسابيع: أشرطة الخطوات تتوالى، بالأزرق عمل الورشة وبالبرتقالي انتظار الزبون عند الاتفاق
تقويم على أربعة أسابيع. البرتقالي هو انتظار الزبون: المرحلة الوحيدة التي يتحكّم فيها كليًّا.

القياس: يوم. الرسم وعرض السعر: يومان أو ثلاثة. الاتفاق: حتى أسبوع، والتقويم هنا للزبون وحده. التصنيع: سبعة إلى عشرة أيام. الطلاء: ثلاثة إلى خمسة، ولا سبيل إلى تسريع الجفاف. التركيب: يوم أو يومان.

والمدة لا يأكلها اللحام. الورشة تلحم أسرع ممّا يجفّ الدهان، وأسرع ممّا يُتّخذ قرار في اللون.

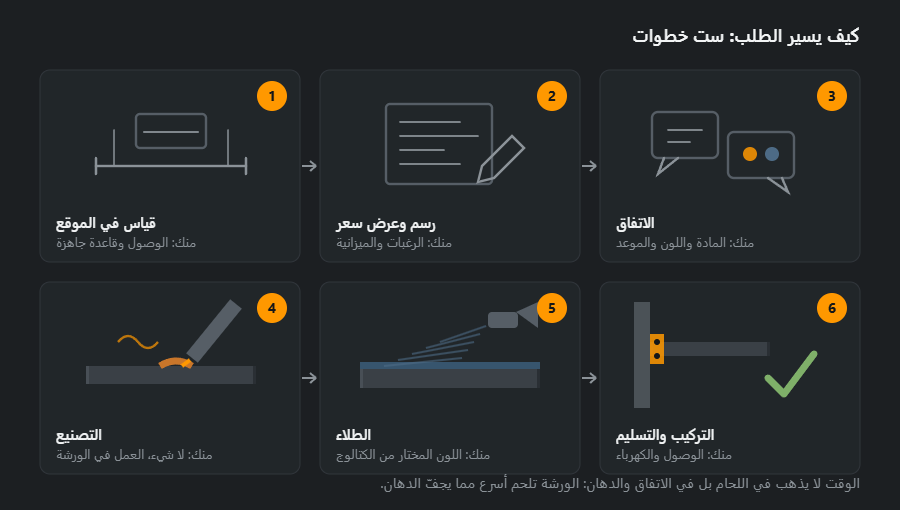

كيف يسير الطلب

ست خطوات للطلب بالترتيب: قياس في الموقع، ورسم وعرض سعر، والاتفاق على المادة واللون، والتصنيع في الورشة، والطلاء، والتركيب مع التسليم
ست خطوات للطلب. تحت كل واحدة ما يأتي من الزبون: وهو دائمًا تقريبًا وصول وقرار، لا مال.

الترتيب واحد لكل المنتجات: قياس في الموقع، ورسم وعرض سعر، واتفاق على المادة واللون، وتصنيع في الورشة، وطلاء، وتركيب مع التسليم. والقياس لا يُتخطّى حتى حيث تكون المقاسات «معروفة»: فالفتحات في مبنى جاهز نادرًا ما تكون مستطيلة، والأرضيات نادرًا ما تكون مستوية.

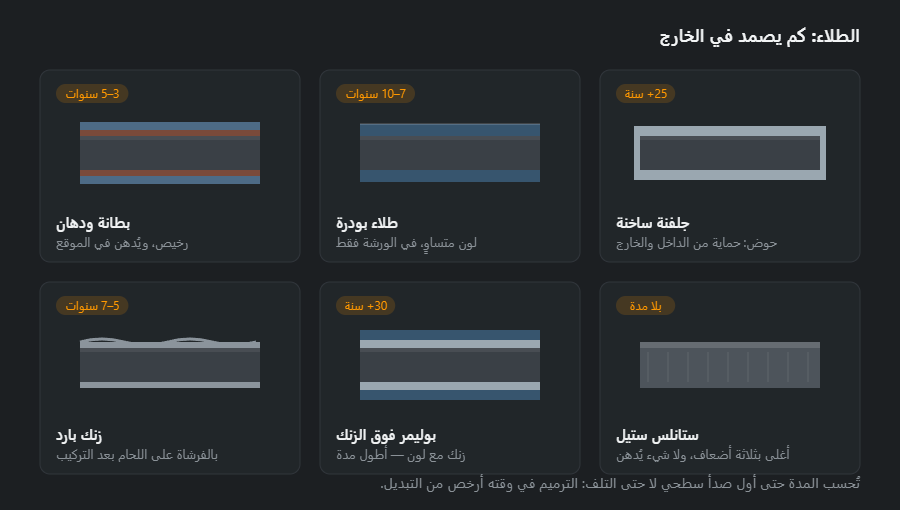

الطلاء: كم يصمد

ستة أنواع طلاء في مقطع بالحافة: بطانة مع دهان، وطلاء بودرة، وجلفنة بالغمس الساخن، وزنك بارد، وبوليمر فوق الزنك، وستانلس بلا طلاء
ستة أنواع طلاء في مقطع بالحافة. المدة تُحسب حتى أول صدأ سطحي لا حتى تلف الفولاذ.
الطلاءالمدةأين يصلح
بطانة ودهان3–5 سنواترخيص، ويُدهن حتى في الموقع
طلاء بالبودرة7–10 سنواتلون متساوٍ، في الورشة فقط
جلفنة بالغمس الساخن25+ سنةحماية داخل المقطع وخارجه
زنك بارد5–7 سنواتبالفرشاة على اللحام بعد التركيب
بوليمر فوق الزنك30+ سنةأطول مدة مع لون
ستانلس ستيلبلا مدةأغلى بثلاثة أضعاف، ولا شيء يُدهن

الجلفنة الساخنة تفوز حيث لا يمكن الوصول إلى الفولاذ لاحقًا: داخل المقطع، وفي حفرة الإنارة، وتحت البروز. والبودرة تفوز في المظهر. والزنك مع البوليمر يعطي الاثنين معًا، وفي المنتجات القريبة من الطريق يعوّض كلفته في دورة استبدال واحدة.

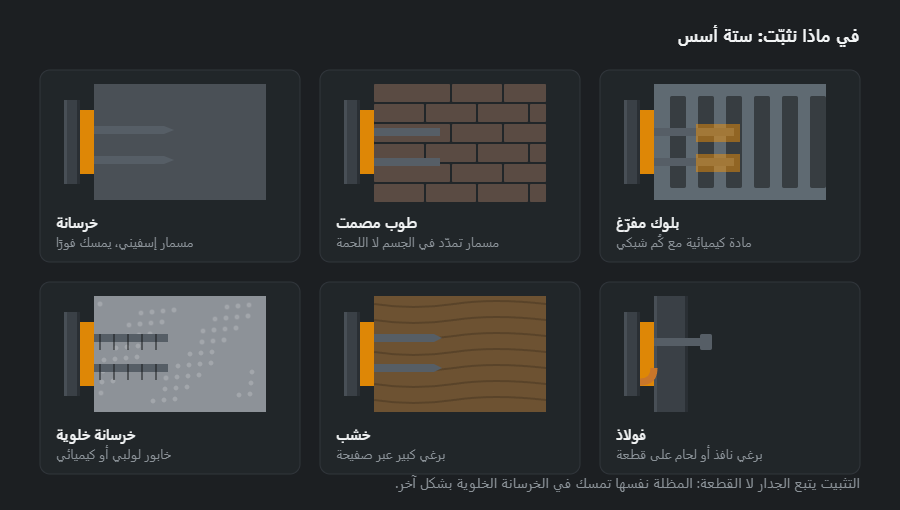

في ماذا نثبّت: ستة أسس

ستة أسس في مقطع مع التثبيت المناسب لكل منها: خرسانة، وطوب مصمت، وبلوك مفرّغ، وخرسانة خلوية، وخشب، وفولاذ
ستة أسس ووسيلة التثبيت الملائمة لكل منها. المظلة نفسها تمسك في الخرسانة وفي الخلوية بشكل مختلف.

تُختار وسيلة التثبيت حسب الجدار لا حسب المنتج. في الخرسانة يدخل مسمار إسفيني ويمسك فورًا. وفي الطوب المصمت مسمار تمدّد، لكن في جسم الطوبة لا في اللحمة. وفي البلوك المفرّغ والخرسانة الخلوية لا يعمل مسمار التمدّد إطلاقًا: هناك تلزم مادة كيميائية مع كُمّ شبكي أو خابور لولبي. وفي الخشب برغي كبير عبر صفيحة، وفي الفولاذ برغي نافذ أو لحام على قطعة مدفونة.

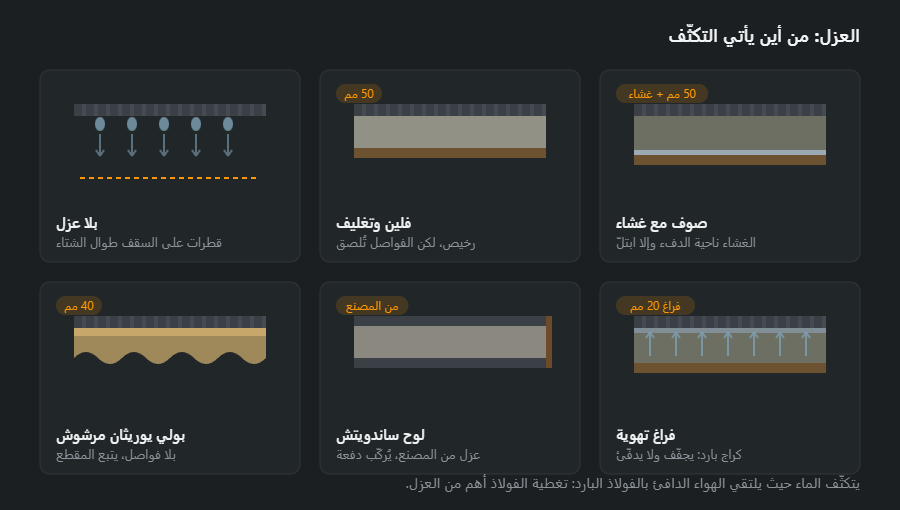

العزل: من أين يأتي التكثّف

ستة مقاطع للجدار: بلا عزل مع تكثّف، وفلين مع تغليف، وصوف صخري مع حاجز بخار، وبولي يوريثان مرشوش، ولوح ساندويتش، وفراغ تهوية مع غشاء
ستة مقاطع للجدار. يتكثّف الماء حيث يلتقي الهواء الدافئ بالفولاذ البارد.

التكثّف ليس علامة عزل رديء بل علامة أن الهواء الدافئ بلغ الفولاذ البارد. ومن هنا قاعدة مخالفة للحدس: تغطية الفولاذ أهمّ من زيادة السماكة. خمسة سنتيمترات ملصقة بلا فواصل تعمل أفضل من عشرة موضوعة بفراغات عند الأطراف.

وفي كراج غير مدفّأ لا حاجة إلى العزل أصلًا: الحاجة إلى فراغ تهوية. هو لا يدفّئ بل يجفّف: يمرّ الهواء خلف التغليف ويأخذ الرطوبة.

ماذا بعد

كلفة المتر من اللحام حسب الطرائق تُحسب على حدة في حاسبة كلفة اللحام؛ وكتلة الفولاذ للعرض في حاسبة كتلة المعدن. أما المنتجات نفسها فابدأ من مظلات السيارات والبوابات.

أسئلة متكرّرة

لماذا لا ينخفض السعر إن اشتريت الفولاذ بنفسي؟

لأن الفولاذ نحو ثلث العرض. والباقي قصّ وثني، ولحام وتجميع، وطلاء، وتركيب، ونقل. والأنبوب المشترى ذاتيًّا يوفّر جزءًا من ذلك الثلث، ويسلب الورشة إمكان أخذ الباقي من توريدها، ويضيف نزاعًا حول المسؤول إن جاءت المادة معوجّة.

كم يستغرق الطلب؟

ثلاثة إلى أربعة أسابيع عادةً. وأطول ما يطول ليس اللحام بل إقرار الرسم وجفاف الطلاء: الورشة تلحم مظلة في أسبوع، والدهان يجفّ ثلاثة إلى خمسة أيام أيًّا كان من وضعه.

طلاء أم جلفنة؟

بطانة ودهان 3–5 سنوات، وطلاء بالبودرة 7–10، وجلفنة بالغمس الساخن 25+، وزنك مع بوليمر 30+. والمدة تُحسب حتى أول صدأ سطحي لا حتى التلف. وبجوار طريق يُملَّح شتاءً يظهر الفرق في السنة الثالثة.

ما المطلوب من صاحب الطلب؟

الوصول إلى الموقع، وقاعدة جاهزة، وقرار في المادة واللون، وكهرباء للتركيب. وأكثر ما يحرّك الموعد هو إقرار الرسم: أسبوع للردّ يعني أسبوعًا إضافيًّا، وهي المرحلة الوحيدة التي تعتمد عليه وحده.
