Як замовляють вироби

Спільна частина для всіх виробів розділу: з чого складається ціна, як іде час, чим покривають метал, чим кріплять до різних основ і що дає утеплення. Усе те, що однакове для навісу й для стелажа.

З чого складається ціна

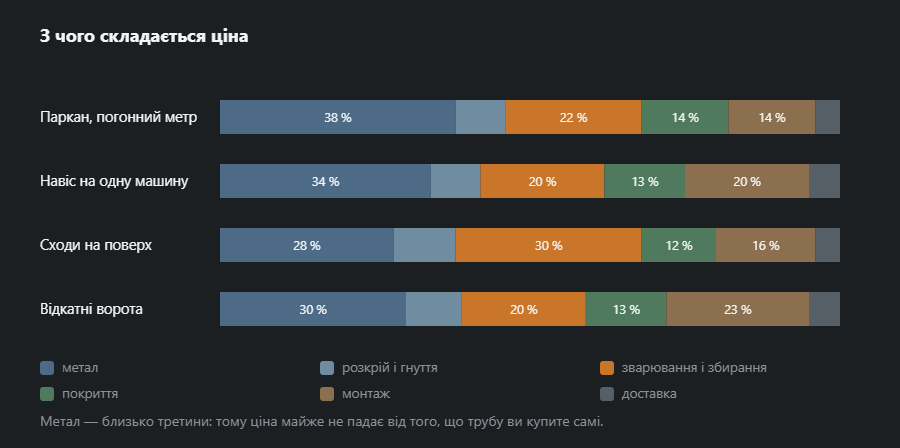

Чотири складені смуги вартості — паркан, навіс, сходи та ворота — з частками металу, розкрою, зварювання, покриття, монтажу й доставки
Чотири вироби й частки в їхній ціні. Метал — близько третини, і це відповідь на питання, чому своя труба майже не рухає кошторис.

Частки змінюються від виробу до виробу, але порядок тримається. Метал — третина. Розкрій, гнуття, зварювання та збирання — ще третина, і це єдина частина, де майстерня відрізняється від майстерні. Покриття, монтаж і доставка — решта третини, і вона росте з віддаленістю та зі складністю під’їзду.

Звідси практичний висновок: порівнювати кошториси має сенс за другою третиною — за тим, що саме входить у збирання. Різниця в ціні між двома пропозиціями на той самий навіс майже завжди сидить у кількості вузлів і в тому, чи включений монтаж.

Строки: де живе календар

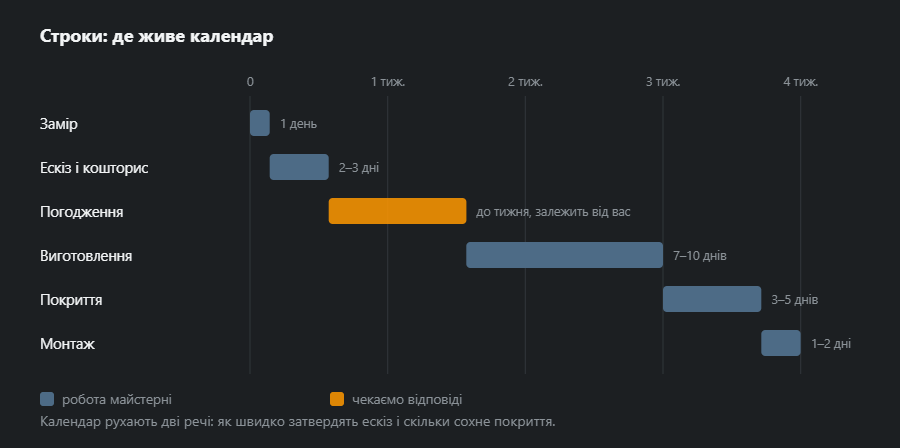

Календар замовлення на чотири тижні: смуги кроків ідуть одна за одною, синім робота майстерні, помаранчевим очікування замовника на погодженні
Календар на чотири тижні. Помаранчеве — очікування відповіді замовника: це єдиний етап, яким він керує повністю.

Замір — день. Ескіз і кошторис — два-три дні. Погодження — до тижня, і тут календар цілком залежить від замовника. Виготовлення — сім-десять днів. Покриття — три-п’ять, і пришвидшити сушіння не можна. Монтаж — день-два.

Строки з’їдає не зварювання. Цех варить швидше, ніж сохне емаль, і швидше, ніж ухвалюється рішення щодо кольору.

Порядок робіт

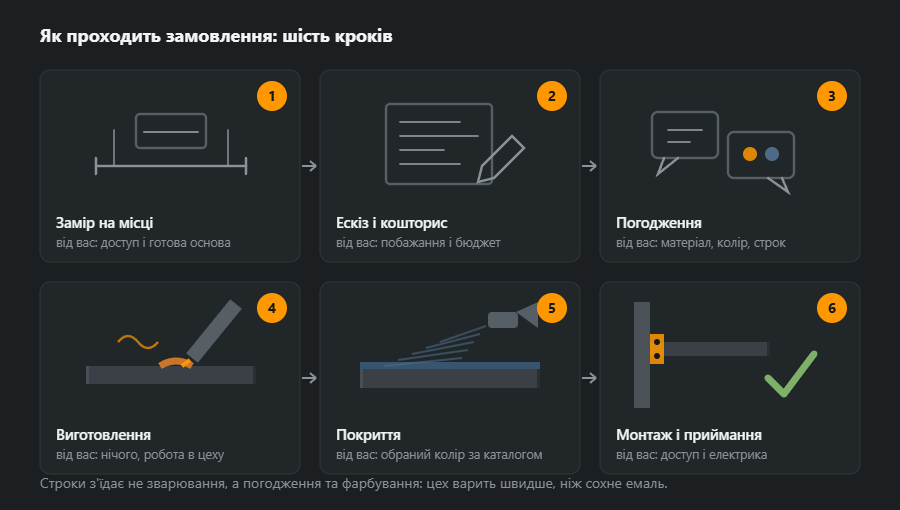

Шість кроків замовлення по порядку: замір на місці, ескіз і кошторис, погодження матеріалу та кольору, виготовлення в цеху, покриття і монтаж із прийманням
Шість кроків замовлення. Під кожним — що потрібно від замовника: майже завжди це доступ і рішення, а не гроші.

Порядок один для всіх виробів: замір на місці, ескіз і кошторис, погодження матеріалу та кольору, виготовлення в цеху, покриття, монтаж із прийманням. Замір не можна пропустити навіть там, де розміри «відомі»: отвори в готових будинках рідко бувають прямокутними, а майданчики — горизонтальними.

Покриття: скільки воно протримається

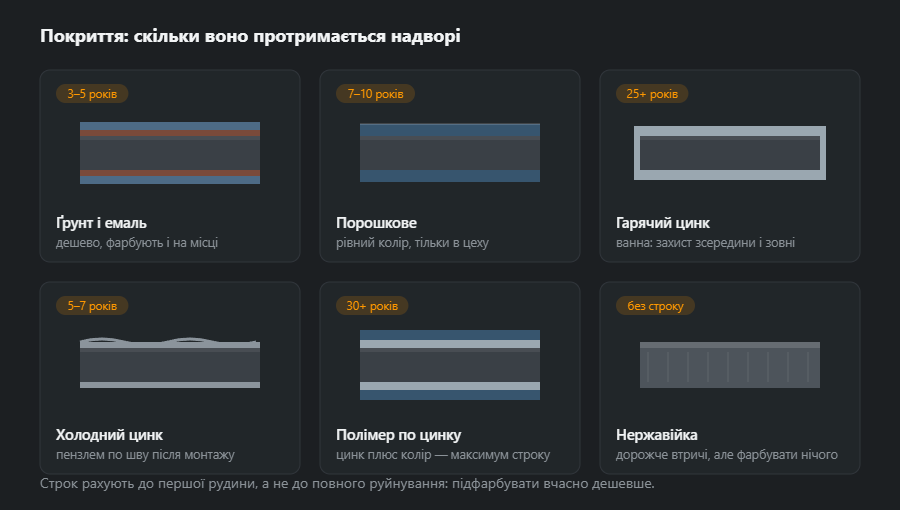

Шість покриттів у розрізі кромки: ґрунт з емаллю, порошкове фарбування, гаряче цинкування, холодний цинк, полімер по цинку та нержавійка без покриття
Шість покриттів у розрізі кромки. Строк рахують до першої рудини, а не до руйнування металу.
ПокриттяСтрокДе застосовне
Ґрунт і емаль3–5 роківдешево, фарбують і на місці
Порошкове фарбування7–10 роківрівний колір, тільки в цеху
Гарячий цинк25+ роківзахист зсередини й зовні профілю
Холодний цинк5–7 роківпензлем по шву після монтажу
Полімер по цинку30+ роківмаксимум строку плюс колір
Нержавійкабез строкудорожче втричі, фарбувати нічого

Гарячий цинк виграє там, де до металу потім не дістатися: усередині профілю, у приямку, під звисом. Порошок виграє за зовнішнім виглядом. Комбінація «цинк плюс полімер» дає і те, і те, і на вуличних виробах біля дороги окуповується за один цикл заміни.

Чим кріпимо: шість основ

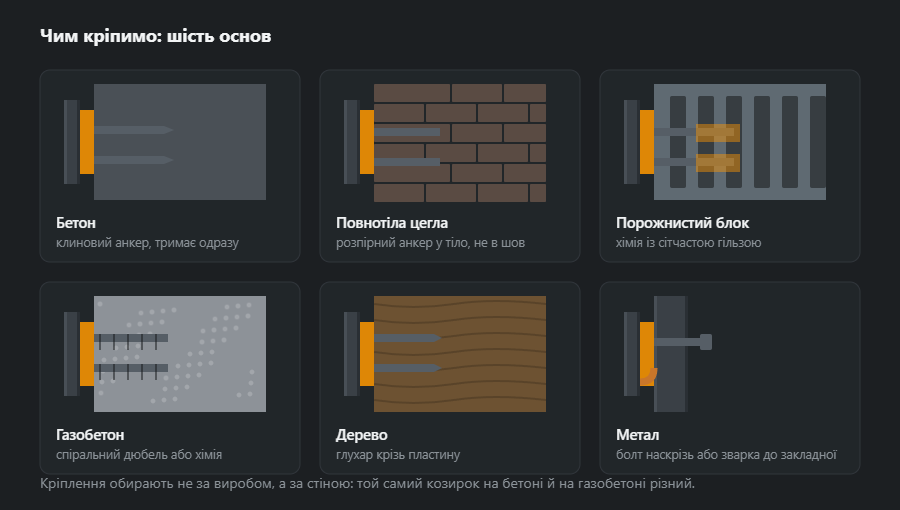

Шість основ у розрізі з відповідним кріпленням: бетон, повнотіла цегла, порожнистий блок, газобетон, дерево та метал
Шість основ і відповідне кріплення. Той самий козирок на бетоні й на газобетоні тримається по-різному.

Кріплення обирають за стіною, а не за виробом. У бетон іде клиновий анкер і тримає одразу. У повнотілу цеглу — розпірний, але обов’язково в тіло цегли, а не в шов. У порожнистий блок і газобетон розпірний анкер не працює взагалі: там потрібна хімія із сітчастою гільзою або спіральний дюбель. У дерево — глухар через пластину, у метал — болт наскрізь або зварка до закладної.

Утеплення: звідки береться конденсат

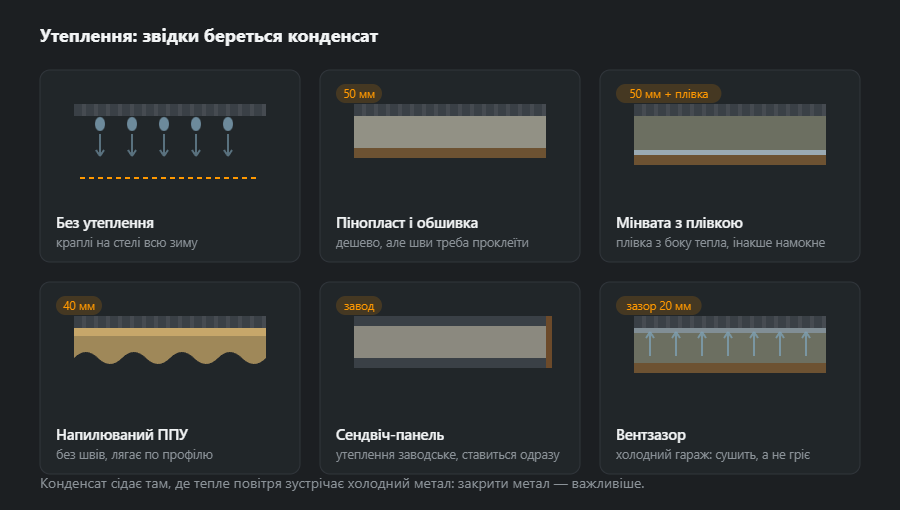

Шість розрізів стіни: без утеплення з конденсатом, пінопласт з обшивкою, мінвата з пароізоляцією, напилюваний ППУ, сендвіч-панель і вентзазор з мембраною
Шість розрізів стіни. Конденсат сідає там, де тепле повітря зустрічає холодний метал.

Конденсат — не ознака поганого утеплення, а ознака того, що тепле повітря дійшло до холодного металу. Звідси правило, зворотне інтуїції: закрити метал важливіше, ніж нарощувати товщину. П’ять сантиметрів, приклеєних без щілин, працюють краще за десять, покладених із зазорами по краях.

У неопалюваному гаражі утеплення взагалі не потрібне — там потрібен вентзазор. Він не гріє, він сушить: повітря проходить під обшивкою й забирає вологу.

Що далі

Вартість метра шва за процесами рахується окремо — у калькуляторі вартості шва; вагу прокату під кошторис — у калькуляторі маси металу. Конкретні вироби — починаючи з навісів і воріт.

Часті питання

Чому ціна не падає, якщо купити метал самому?

Бо метал — близько третини кошторису. Решта — розкрій і гнуття, зварювання та збирання, покриття, монтаж і доставка. Куплена самотужки труба заощаджує частину від третини, але позбавляє майстерню можливості взяти залишок зі своєї поставки й додає суперечку про те, хто винен, якщо метал виявиться кривим.

Скільки чекати замовлення?

Зазвичай три-чотири тижні. Найдовше тягнеться не зварювання, а погодження ескізу й сушіння покриття: цех варить навіс за тиждень, а емаль сохне три-п’ять днів незалежно від того, хто її наніс.

Фарбувати чи цинкувати?

Ґрунт з емаллю — 3–5 років, порошкове фарбування — 7–10, гарячий цинк — 25+, цинк із полімером — 30+. Строк рахують до першої рудини, а не до руйнування. Біля дороги, де взимку сіль, різниця між фарбуванням і цинком видна вже на третій рік.

Що потрібно від замовника?

Доступ на майданчик, готова основа, рішення щодо матеріалу й кольору та електрика на монтаж. Найбільше строки рухає погодження ескізу: тиждень на відповідь — це тиждень до строку, і це єдиний етап, який цілком залежить від замовника.
