Jak zamawiać wyroby stalowe

Część wspólna dla wszystkich wyrobów w dziale: z czego składa się cena, jak biegnie czas, czym pokrywa się metal, czym mocuje się go do różnych podłoży i co daje ocieplenie. Wszystko to, co jest takie samo dla wiaty i dla regału.

Jak zamawiać wyroby stalowe: cena, terminy i powłoki5:26
Wideo do artykułu: Jak zamawiać wyroby stalowe: cena, terminy i powłoki

Z czego składa się cena

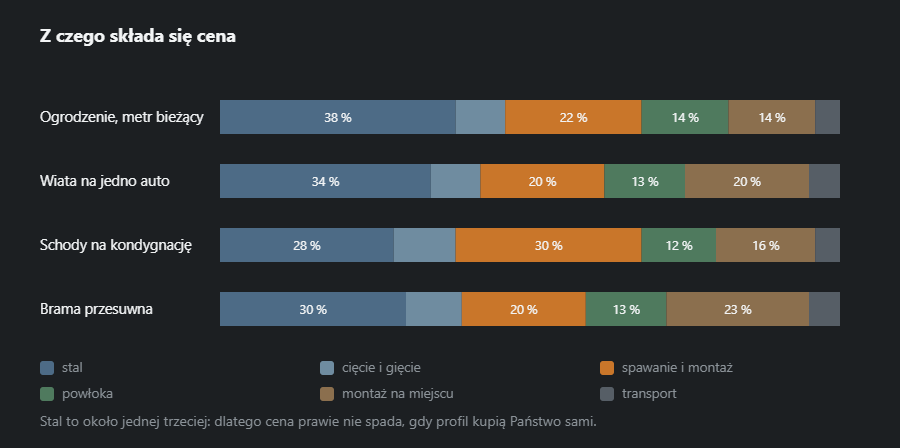

Cztery paski składowe kosztu — ogrodzenie, wiata, schody i brama — z udziałami stali, cięcia, spawania, powłoki, montażu i transportu
Cztery wyroby i udziały w ich cenie. Metal to około jednej trzeciej — i stąd odpowiedź, dlaczego własna rura prawie nie rusza wyceny.

Pobierz schemat: SVG · PNG

Udziały zmieniają się od wyrobu do wyrobu, ale porządek się trzyma. Metal — jedna trzecia. Cięcie, gięcie, spawanie i montaż — druga trzecia i jedyna część, w której warsztat różni się od warsztatu. Powłoka, montaż i transport — pozostała trzecia, rosnąca z odległością i trudnością dojazdu.

Stąd praktyczny wniosek: wyceny porównuje się po drugiej trzeciej — po tym, co dokładnie wchodzi w wykonanie. Różnica ceny między dwiema ofertami na tę samą wiatę prawie zawsze siedzi w liczbie węzłów i w tym, czy montaż jest wliczony.

Terminy: gdzie mieszka kalendarz

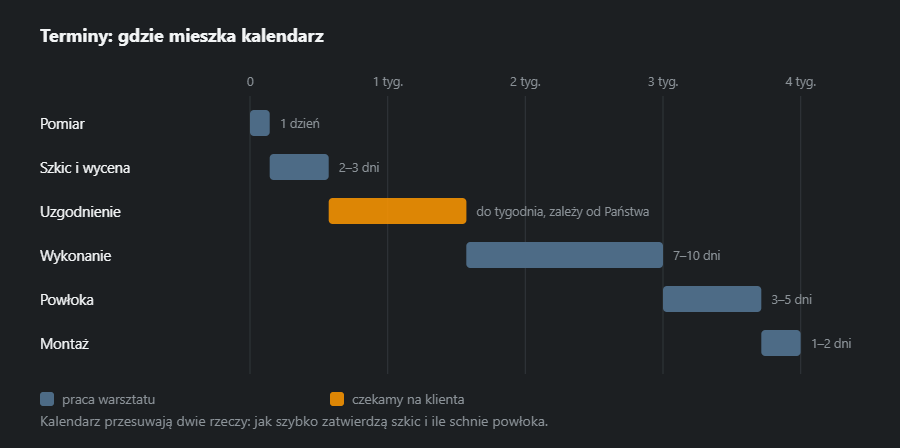

Kalendarz zlecenia na cztery tygodnie: paski kroków idą jeden po drugim, na niebiesko praca warsztatu, na pomarańczowo oczekiwanie na decyzję klienta
Kalendarz na cztery tygodnie. Pomarańczowe to czekanie na odpowiedź zamawiającego: jedyny etap, którym steruje on w całości.

Pobierz schemat: SVG · PNG

Pomiar — dzień. Szkic i wycena — dwa-trzy dni. Uzgodnienie — do tygodnia i tutaj kalendarz zależy wyłącznie od zamawiającego. Wykonanie — siedem-dziesięć dni. Powłoka — trzy-pięć i przyspieszyć schnięcia się nie da. Montaż — dzień-dwa.

Terminu nie zjada spawanie. Hala spawa szybciej, niż schnie emalia, i szybciej, niż zapada decyzja o kolorze.

Reklama

Przebieg zamówienia

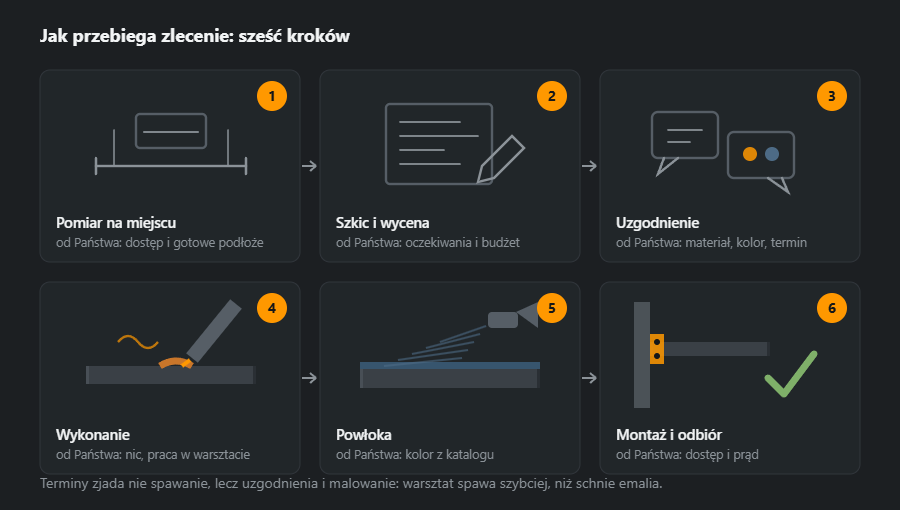

Sześć kroków zlecenia po kolei: pomiar na miejscu, szkic i wycena, uzgodnienie materiału i koloru, wykonanie w warsztacie, powłoka oraz montaż z odbiorem
Sześć kroków zamówienia. Pod każdym to, czego trzeba od zamawiającego: prawie zawsze dostęp i decyzja, a nie pieniądze.

Pobierz schemat: SVG · PNG

Kolejność jest jedna dla wszystkich wyrobów: pomiar na miejscu, szkic i wycena, uzgodnienie materiału i koloru, wykonanie w hali, powłoka, montaż z odbiorem. Pomiaru nie da się pominąć nawet tam, gdzie wymiary są „znane”: otwory w gotowych domach rzadko bywają prostokątne, a place — poziome.

Powłoka: ile wytrzyma

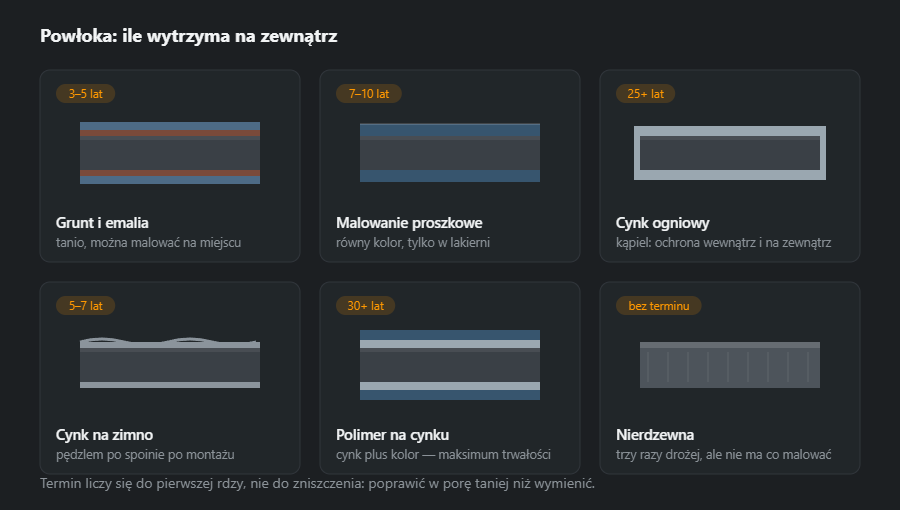

Sześć powłok w przekroju krawędzi: grunt z emalią, malowanie proszkowe, cynkowanie ogniowe, cynk na zimno, polimer na cynku i nierdzewna bez powłoki
Sześć powłok w przekroju krawędzi. Trwałość liczy się do pierwszego nalotu rdzy, nie do zniszczenia metalu.

Pobierz schemat: SVG · PNG

PowłokaTrwałośćGdzie ma sens
Grunt i emalia3–5 lattanio, maluje się też na miejscu
Malowanie proszkowe7–10 latrówny kolor, tylko w hali
Cynk ogniowy25+ latochrona wewnątrz i na zewnątrz profilu
Cynk na zimno5–7 latpędzlem po spoinie po montażu
Polimer na cynku30+ latmaksimum trwałości plus kolor
Nierdzewkabez terminutrzy razy drożej, nie ma czego malować

Cynk ogniowy wygrywa tam, gdzie do metalu potem się nie dostaniesz: wewnątrz profilu, w studzience, pod okapem. Proszek wygrywa wyglądem. Kombinacja „cynk plus polimer” daje jedno i drugie, a na wyrobach przy drodze zwraca się w jednym cyklu wymiany.

Czym mocujemy: sześć podłoży

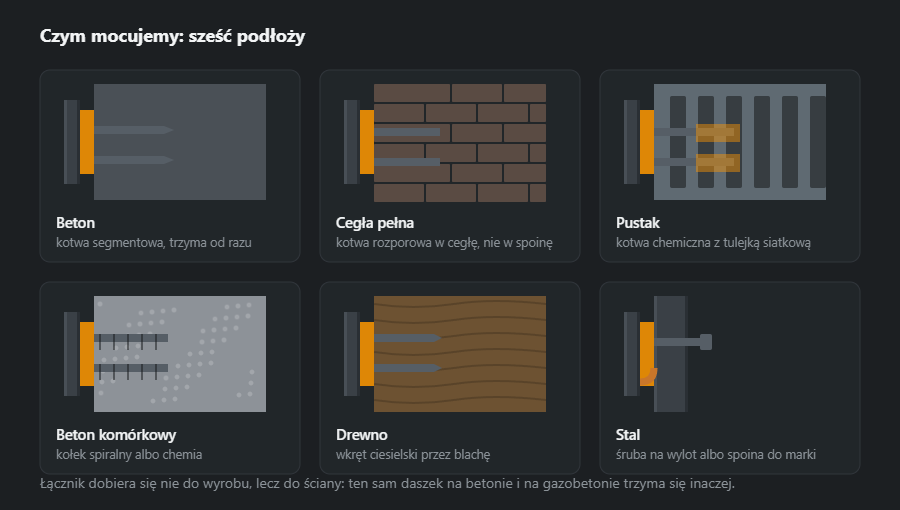

Sześć podłoży w przekroju z odpowiednim łącznikiem: beton, cegła pełna, pustak, beton komórkowy, drewno i stal
Sześć podłoży i pasujące kotwy. Ten sam daszek na betonie i na gazobetonie trzyma się inaczej.

Pobierz schemat: SVG · PNG

Kotwy dobiera się do ściany, nie do wyrobu. W beton idzie kotwa klinowa i trzyma od razu. W cegłę pełną — rozporowa, ale koniecznie w ciało cegły, nie w spoinę. W pustak i beton komórkowy kotwa rozporowa nie działa w ogóle: tam potrzebna jest chemia z tuleją siatkową albo kołek spiralny. W drewno — wkręt sześciokątny przez blachę, w metal — śruba na wylot albo spaw do blachy zakotwionej.

Ocieplenie: skąd bierze się kondensacja

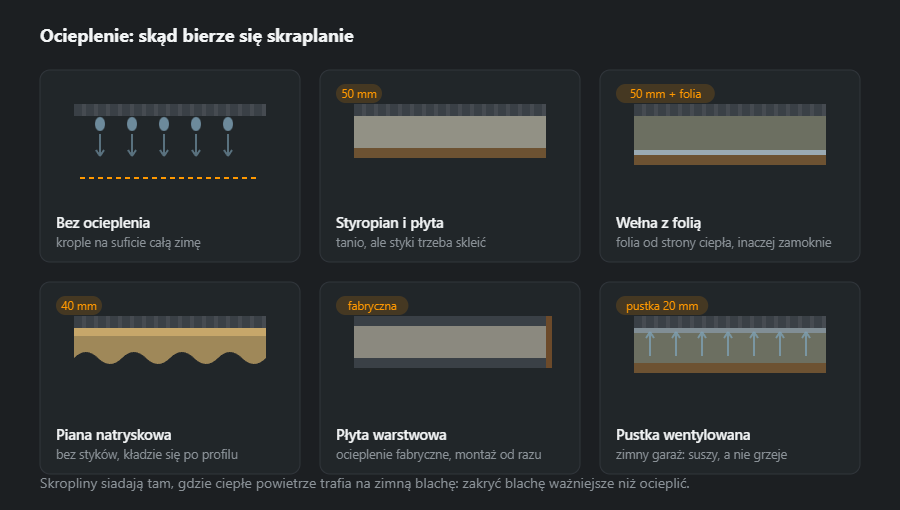

Sześć przekrojów ściany: bez ocieplenia ze skroplinami, styropian z poszyciem, wełna z paroizolacją, natryskowa piana PUR, płyta warstwowa i pustka wentylacyjna z membraną
Sześć przekrojów ściany. Kondensacja osiada tam, gdzie ciepłe powietrze spotyka zimny metal.

Pobierz schemat: SVG · PNG

Kondensacja nie jest oznaką złego ocieplenia, tylko tego, że ciepłe powietrze dotarło do zimnego metalu. Stąd zasada odwrotna do intuicji: zakryć metal jest ważniejsze niż zwiększać grubość. Pięć centymetrów przyklejonych bez szczelin działa lepiej niż dziesięć ułożonych z lukami po brzegach.

W nieogrzewanym garażu ocieplenie nie jest w ogóle potrzebne — tam potrzebna jest szczelina wentylacyjna. Ona nie grzeje, ona suszy: powietrze przechodzi pod poszyciem i unosi wilgoć.

Co dalej

Koszt metra spoiny według procesów liczy się osobno — w kalkulatorze kosztu spoiny; masę stali do wyceny — w kalkulatorze masy stali. Konkretne wyroby — od wiat i bram.

Częste pytania

Dlaczego cena nie spada, gdy metal kupię sam?

Bo metal to około jednej trzeciej wyceny. Reszta to cięcie i gięcie, spawanie i montaż, powłoka, montaż na miejscu i transport. Rura kupiona samodzielnie oszczędza część z jednej trzeciej, a odbiera warsztatowi możliwość dobrania reszty z własnej dostawy i dokłada spór o to, kto odpowiada, jeśli materiał okaże się krzywy.

Ile trwa zamówienie?

Zwykle trzy do czterech tygodni. Najdłużej ciągnie się nie spawanie, tylko uzgodnienie szkicu i schnięcie powłoki: hala spawa wiatę w tydzień, a emalia schnie trzy do pięciu dni niezależnie od tego, kto ją nałożył.

Malować czy cynkować?

Grunt z emalią — 3–5 lat, malowanie proszkowe — 7–10, cynk ogniowy — 25+, cynk z polimerem — 30+. Trwałość liczy się do pierwszego nalotu rdzy, nie do zniszczenia. Przy drodze, gdzie zimą jest sól, różnicę między malowaniem a cynkiem widać już w trzecim roku.

Czego trzeba od zamawiającego?

Dostępu do działki, gotowego podłoża, decyzji o materiale i kolorze oraz prądu na montaż. Najbardziej terminem rusza uzgodnienie szkicu: tydzień na odpowiedź to tydzień do terminu i jedyny etap, który zależy wyłącznie od zamawiającego.

Autor: , spawacz i ślusarz konstrukcji stalowych Aktualizacja:
