Cómo se encarga calderería
La parte común a todos los productos de la sección: de qué se compone el precio, cómo transcurre el tiempo, con qué se acaba el acero, con qué se fija a distintos soportes y qué aporta el aislamiento. Todo lo que es igual para un porche y para una estantería.

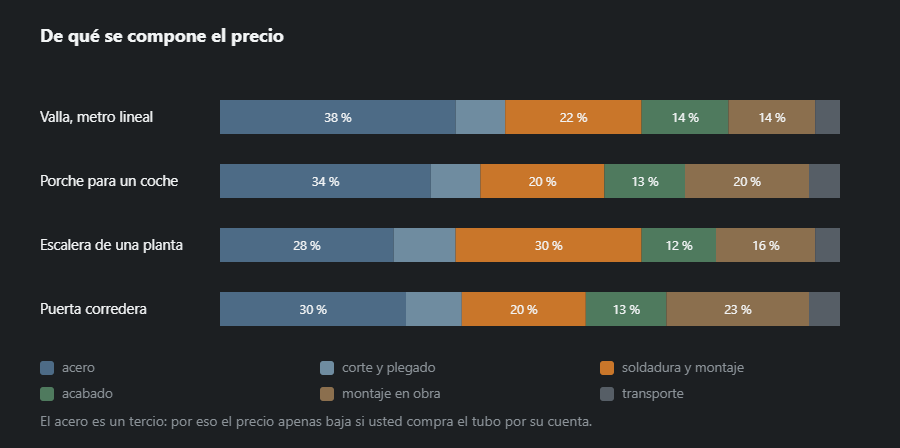

De qué se compone el precio

Las proporciones cambian de un producto a otro, pero el orden se mantiene. Acero: un tercio. Corte, plegado, soldadura y montaje: otro tercio, y la única parte en la que un taller se diferencia de otro. Acabado, montaje y transporte: el tercio restante, que crece con la distancia y con los accesos difíciles.
Conclusión práctica: los presupuestos se comparan por el tercio central, por lo que exactamente entra en la fabricación. La diferencia de precio entre dos ofertas para el mismo porche casi siempre está en el número de nudos y en si el montaje va incluido.

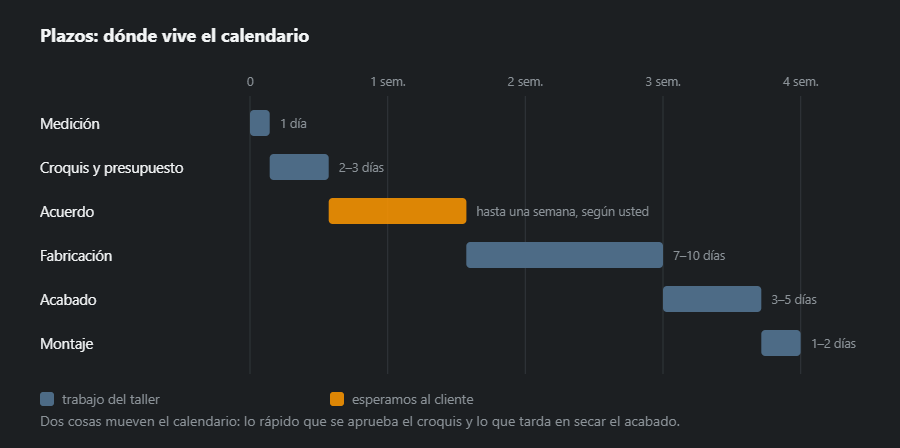

Plazos: dónde vive el calendario

Medición: un día. Croquis y presupuesto: dos o tres. Acuerdo: hasta una semana, y aquí el calendario es enteramente del cliente. Fabricación: siete a diez días. Acabado: tres a cinco, y el secado no se acelera. Montaje: uno o dos días.
El plazo no se lo lleva la soldadura. El taller suelda más rápido de lo que seca el esmalte, y más rápido de lo que se decide un color.

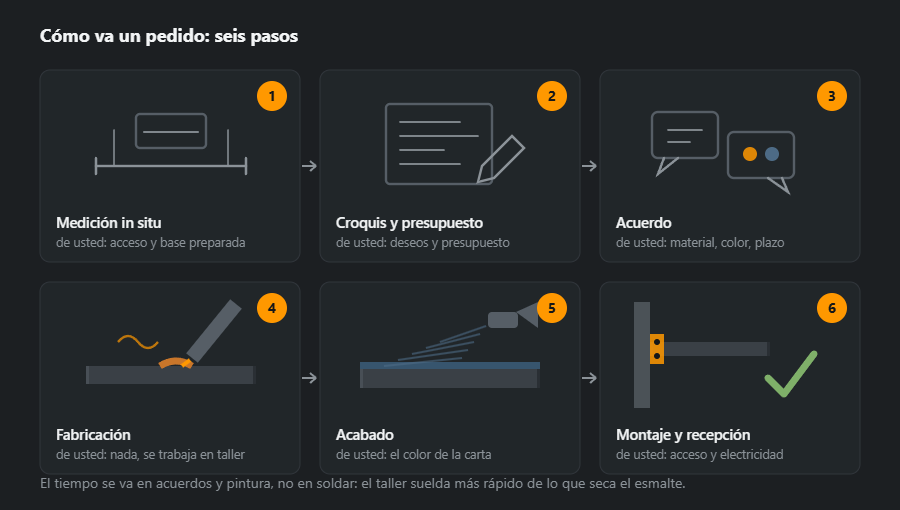

Cómo transcurre el pedido

La secuencia es la misma para todos los productos: medición in situ, croquis y presupuesto, acuerdo de material y color, fabricación en taller, acabado, montaje con recepción. La medición no se salta ni siquiera donde las medidas se «saben»: los huecos de un edificio acabado rara vez son rectangulares y las explanadas rara vez horizontales.

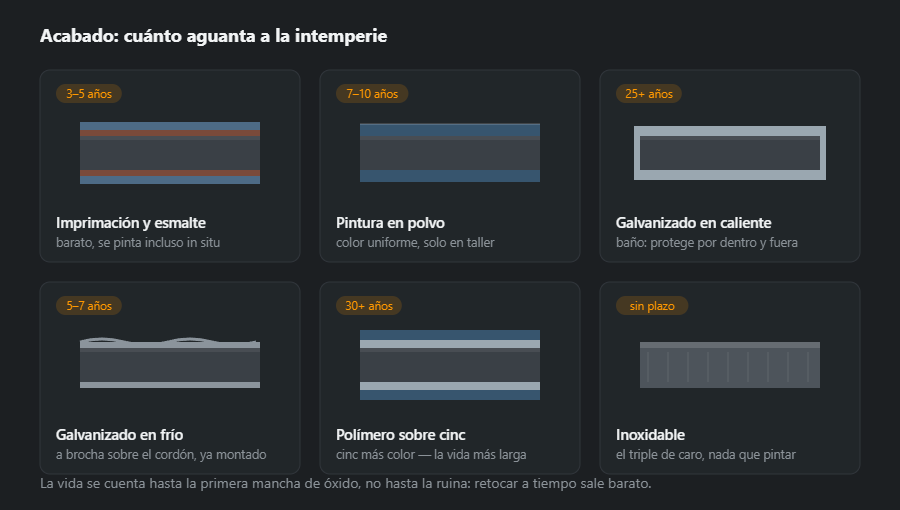

Acabado: cuánto aguanta

| Acabado | Duración | Dónde tiene sentido |
|---|---|---|
| Imprimación y esmalte | 3–5 años | barato, se aplica incluso in situ |
| Pintura en polvo | 7–10 años | color uniforme, solo en taller |
| Galvanizado en caliente | 25+ años | protege dentro y fuera del perfil |
| Galvanizado en frío | 5–7 años | a brocha sobre el cordón tras el montaje |
| Polímero sobre cinc | 30+ años | máxima duración y además color |
| Acero inoxidable | sin plazo | el triple de caro, nada que pintar |
El galvanizado en caliente gana donde después no se llega al acero: dentro del perfil, en un foso, bajo el alero. El polvo gana en aspecto. Cinc más polímero da ambas cosas y en piezas junto a la carretera se amortiza en un solo ciclo de reposición.

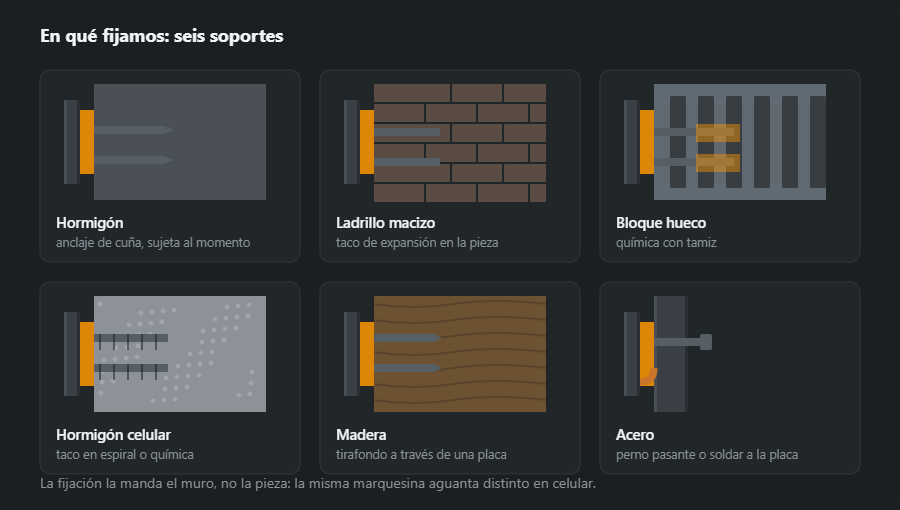

En qué fijamos: seis soportes

La fijación la manda el muro, no la pieza. El hormigón admite anclaje de cuña y sujeta al momento. El ladrillo macizo, anclaje de expansión, pero en el cuerpo del ladrillo y nunca en la junta. En bloque hueco y hormigón celular el anclaje de expansión no funciona en absoluto: allí toca química con tamiz o taco en espiral. En madera, tirafondo a través de una placa; en acero, perno pasante o soldadura a una placa.

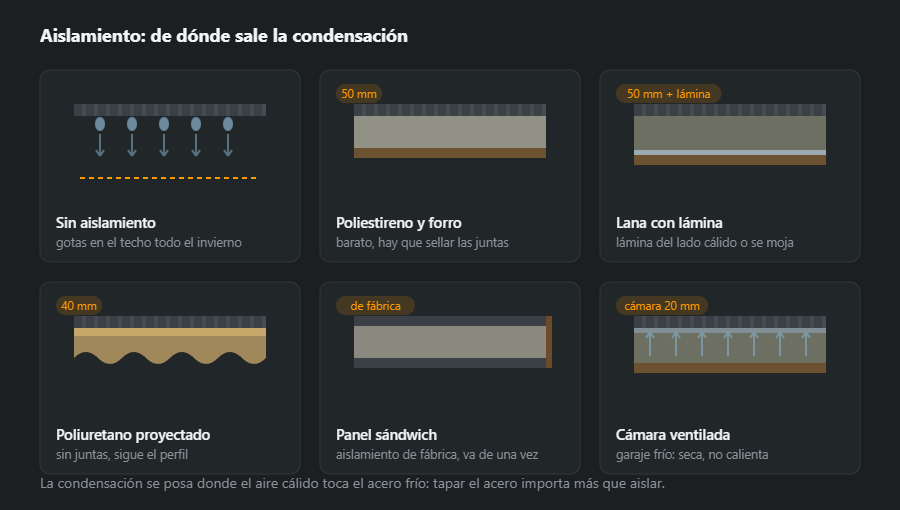

Aislamiento: de dónde sale la condensación

La condensación no es señal de mal aislamiento sino de que el aire cálido ha llegado al acero frío. De ahí una regla contraria a la intuición: tapar el acero importa más que añadir espesor. Cinco centímetros pegados sin juntas funcionan mejor que diez colocados con huecos en los bordes.
En un garaje sin calefacción el aislamiento no hace falta en absoluto: lo que hace falta es cámara ventilada. No calienta, seca: el aire pasa por detrás del forro y se lleva la humedad.
Qué viene después
El coste del metro de cordón por procesos se calcula aparte en la calculadora de coste del cordón; la masa de acero para el presupuesto, en la calculadora de peso del metal. Para los productos en sí, empiece por porches y portones.
Preguntas frecuentes
¿Por qué no baja el precio si compro yo el acero?
Porque el acero es alrededor de un tercio del presupuesto. El resto es corte y plegado, soldadura y montaje, acabado, montaje en obra y transporte. El tubo comprado por su cuenta ahorra una parte de ese tercio, quita al taller la posibilidad de sacar el resto de su propio suministro y añade una discusión sobre quién responde si el material viene torcido.
¿Cuánto tarda un pedido?
Tres o cuatro semanas por norma. Lo que más se alarga no es soldar sino aprobar el croquis y secar el acabado: el taller suelda un porche en una semana, y el esmalte seca de tres a cinco días lo aplique quien lo aplique.
¿Pintar o galvanizar?
Imprimación y esmalte 3–5 años, pintura en polvo 7–10, galvanizado en caliente 25+, cinc con polímero 30+. La vida se cuenta hasta la primera mancha de óxido, no hasta la ruina. Junto a una carretera con sal en invierno la diferencia se ve al tercer año.
¿Qué hace falta del cliente?
Acceso a la obra, una base preparada, la decisión de material y color, y corriente para el montaje. Lo que más mueve la fecha es la aprobación del croquis: una semana para responder es una semana más, y es la única etapa que depende por completo del cliente.
