У паркані видно тільки заповнення, а працює те, що під землею. Тому й розмову про нього варто починати не з профнастилу, а з ґрунту: саме він вирішує, чи стоятиме паркан рівно через три зими.

Проліт цілком

Проліт паркану — це два стовпи, дві лаги між ними й заповнення по лагах. Згори ставлять планку, знизу лишають зазор до землі. Усе інше — варіанти цих чотирьох частин.

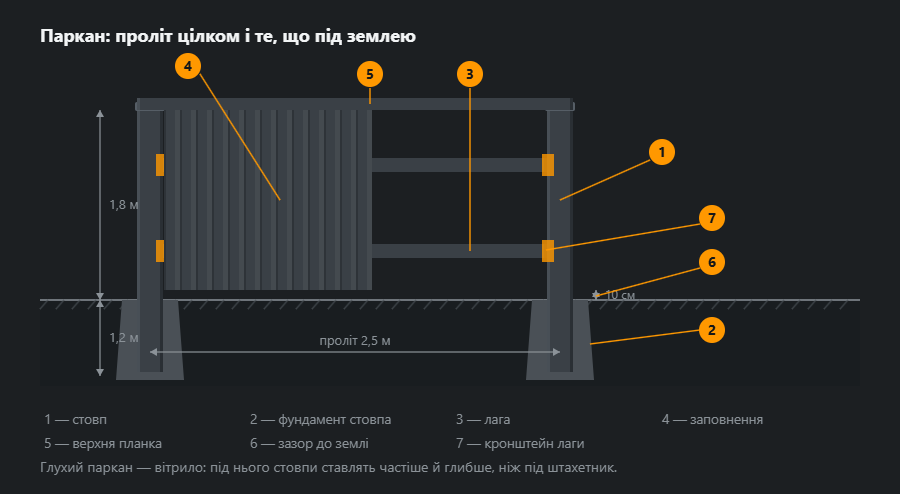

Проліт паркану: два стовпи з бетонними фундаментами в розрізі, дві лаги на кронштейнах, ліва половина зашита профнастилом, верхня планка, зазор до землі та розміри висоти, прольоту й заглиблення
Проліт із фундаментами в розрізі. Під землею стовпа зазвичай більше, ніж здається: 1,2 м за висоти паркану 1,8 м.

Завантажити схему: SVG · PNG

Співвідношення варто запам’ятати: за паркану заввишки 1,8 м у землі сидить близько 1,2 м стовпа. Тобто третини труби взагалі не видно — і саме вона тримає всю конструкцію.

Чим закритий проліт

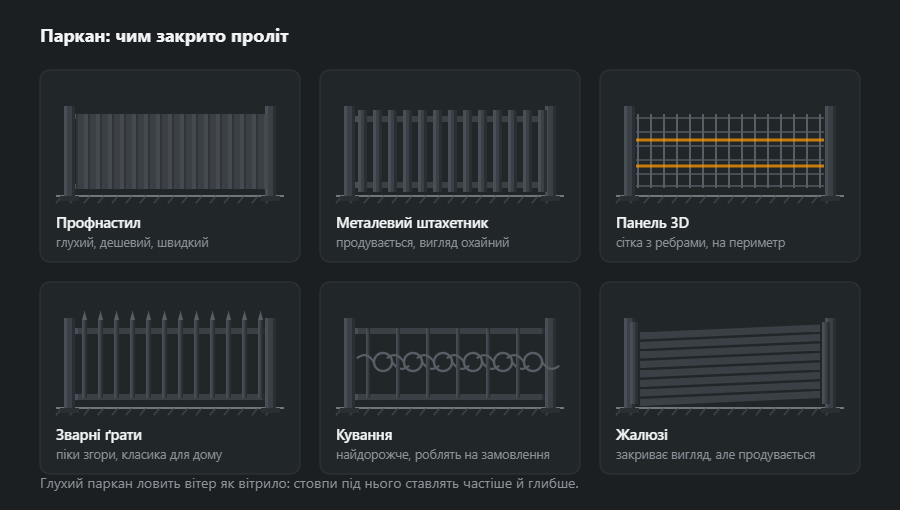

Шість заповнень прольоту між стовпами: профнастил, металевий штахетник, панель 3D, зварні ґрати з піками, кування та жалюзі
Шість заповнень. Глухі й продувані — це не про вигляд, а про навантаження на стовпи.

Завантажити схему: SVG · PNG

Заповнення поділяються на дві групи, і поділяються не за ціною. Глухі — профнастил, жалюзі, суцільне кування — закривають двір, але ловлять вітер; під них стовпи ставлять частіше й глибше. Продувані — штахетник, панель 3D, зварні ґрати — пропускають вітер і дозволяють збільшити проліт.

  • Профнастил — найдешевший спосіб закрити ділянку цілком, ставиться за день.
  • Металевий штахетник — дорожче, але виглядає охайніше й не парусить.
  • Панель 3D — заводське рішення для довгих периметрів: швидко, рівно, без зварювання на місці.
  • Зварні ґрати з піками — класика для дому; робиться за розміром прольоту.
  • Кування — найдорожче й завжди на замовлення.
Реклама

Стовпи: шість способів установлення

Вибір способу — це вибір за ґрунтом, а не за бюджетом. На щільному суглинку працює все; на здимальному ґрунті з високою водою бетон видавлює разом зі стовпом, і навесні паркан стає хвилею.

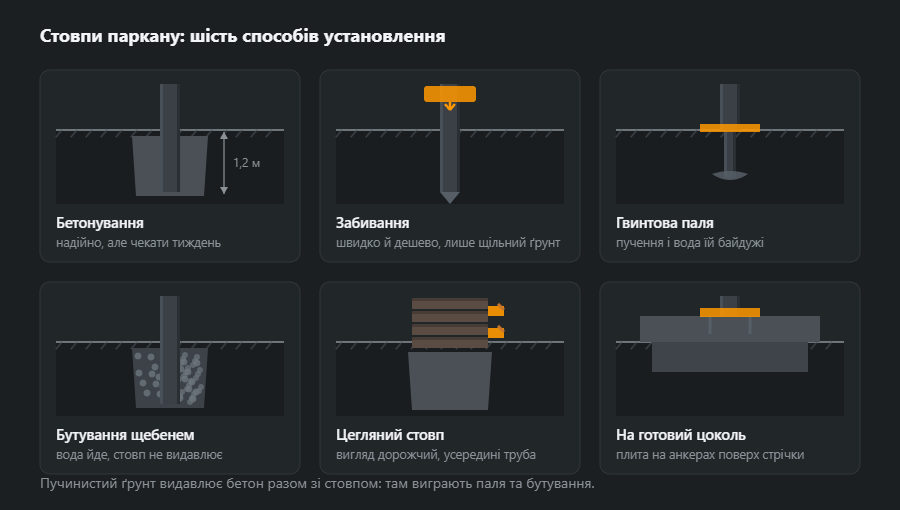

Шість способів установлення стовпа паркану: бетонування, забивання, гвинтова паля, бутування щебенем, цегляний стовп із закладними та кріплення на готовий цоколь
Шість способів. Бутування та паля виграють там, де бетон випирає: воді дають піти, а не тримають її біля стовпа.

Завантажити схему: SVG · PNG

Бутування щебенем часто недооцінюють: стовп забивають або ставлять у свердловину, а пазуху засипають щебенем із трамбуванням. Вода йде вниз, замерзати навколо стовпа нема чому, а коштує це дешевше за бетон. Мінус один — так не можна ставити стовпи під важкі ворота.

З яких профілів і чому

Стовп паркану — консоль, защемлена в ґрунті: вітер тисне на заповнення, а весь момент іде в місце, де труба входить у бетон чи щебінь. Тому стовп роблять із замкненого профілю, а економлять на заповненні:

  • стовп під продувне заповнення — 60×60×3, 5,19 кг/м;
  • стовп під суцільний профлист або біля воріт — 80×80×4, 9,22 кг/м;
  • лаги — 40×20×2, 1,68 кг/м, або 40×40×2, 2,31 кг/м, якщо проліт довгий;
  • штахетини — 20×20×2, 1,05 кг/м, або 25×25×2, 1,36 кг/м.

Лагу 40×20 ставлять довшою стороною вертикально: за тієї ж маси вона менше прогинається під вагою штахетника й не збирає воду на пласкій стінці. Замкнений профіль замість кутника виправданий і в заповненні — кутник збирає воду й листя в кожній полиці. Маси інших розмірів — у калькуляторі профільної труби.

Вузли та шви

Паркан складається переважно з нерозрахункових елементів, а стінки тонкі: у труби 2 мм правило 0,7·t дає 1,4 мм, набагато менше за a3 — найменший несучий шов за EN 1993-1-8. На штахетинах і лагах шов насамперед має герметично з’єднувати й не пропалити стінку — важать підібраний струм і короткі стібки, а не товщина. Несучим є лише вузол лаги зі стовпом і стовпа з воротною пластиною; там діють правила з калькулятора кутового шва.

  • Шов по колу, а не точками — штахетина, прихоплена двома точками, лишає щілину, де збирається вода, і іржа починається зсередини.
  • Заглушки на стовпах — відкрита труба наповнюється водою, узимку вода замерзає й розриває профіль біля самої землі.
  • Секції варять у цеху, монтують на кронштейнах — зварювання на оцинкованому стовпі на місці випалює цинк; кожне таке місце треба зачистити й закрити холодним цинком.

Як варити тонку трубу без пропалів — у статті про зварювання профільної труби.

Порядок виготовлення і монтажу

  1. Замір і розбивка — межа ділянки, місце воріт і хвіртки, крок стовпів під довжину сторони, а не навпаки.
  2. Відомість і розкрій — скільки стовпів, лаг і штахетин і як нарізати їх із хлистів.
  3. Секції в цеху — зварювання на рівному столі за шаблоном, щоб усі були однакові.
  4. Покриття — гарячий цинк, цинк із порошком або фарба, до того як секції поїдуть на об’єкт.
  5. Стовпи — спершу крайні й кутові, між ними шнур; потім проміжні за шнуром і рівнем.
  6. Очікування бетону — при бетонуванні близько тижня, перш ніж вішати секції; при засипці щебенем і на гвинтових палях можна одразу.
  7. Секції, ворота, хвіртка — наприкінці регулювання й підфарбування покриття.

Захист від корозії

Паркан усе життя стоїть під дощем, а біля дороги ще й у солі. Ґрунт з емаллю дає 3–5 років до першої іржі, порошкове фарбування 7–10, гарячий цинк понад 25, а цинк із полімером понад 30 років — і в паркану вздовж дороги різницю видно вже через кілька зим. Найшвидше іржавіє стовп біля самої землі й кожне місце, відрізане чи зварене після цинкування. Профлист не ріжуть болгаркою: перегріта крайка втрачає покриття й іржавіє першою.

Типові помилки

  • Суцільне заповнення на рідких стовпах — паркан працює як вітрило, і стовпи хиляться після першої бурі.
  • Бетон у здимальному ґрунті — навесні паркан стоїть хвилею; там щебінь або гвинтова паля.
  • Немає просвіту біля землі — нижня крайка стоїть у воді й снігу і гниє знизу.
  • Стовпи без заглушок — вода в трубі замерзає й рве профіль.
  • Зварювання по цинку без підфарбування — випалене місце іржавіє в перший же сезон.

Як порахувати матеріали: приклад 25 м паркану

Прямий паркан завдовжки 25 м і заввишки 1,5 м, десять прольотів по 2,5 м, 11 стовпів по 2,6 м (1,5 м над землею і 1,1 м у бетоні), дві лаги в кожному прольоті, штахетини 1,4 м із кроком 12 см — по 20 на проліт. Без воріт і хвіртки.

ЕлементПрофільДовжина, мШт.кг/мкг
Стовп60×60×32,60115,19148,4
Лага40×20×22,50201,6884,0
Штахетина20×20×21,402001,05294,0
Разом526,4
Із запасом 5 %553

Виходить 526 кг чистої ваги і 553 кг із запасом — понад 20 кг на погонний метр, із яких понад половину становить штахетник. Тут найбільше дає карта розкрою: із хлиста 6 м виходять чотири штахетини по 1,4 м, і кожен хлист лишає майже 0,4 м обрізка. Штахетина 1,2 м теж дає лише чотири штуки, бо п’ять із різом 3 мм перевищують 6000 мм, — а штахетина 1,19 м дає вже п’ять. Такі рішення ухвалюють до замовлення металу. Усе разом із воротами й воротними стовпами перерахує калькулятор відомості матеріалів.

Що далі

Паркан майже ніколи не замовляють окремо від воріт і хвіртки: у них спільне заповнення, спільний колір і спільна логіка стовпів, тільки у воріт стовпи глибші. Якщо по периметру потрібні ще й ґрати на вікна — дивіться ґратки, двері та люки. Ціна й строки — у статті як замовляють.

Часті питання

Який проліт робити між стовпами?

Під легке заповнення — 2,5–3 м, під глухий профнастил — 2,0–2,5 м. Глухий паркан працює як вітрило, і зі зростанням прольоту навантаження на стовп росте швидше, ніж економія на їх кількості.

На скільки заглиблювати стовп?

1,0–1,2 м при бетонуванні — нижче глибини промерзання. На здимальному ґрунті бетон видавлює разом зі стовпом, і там виграють гвинтова паля або бутування щебенем: вони дають воді піти замість того, щоб тримати її біля стовпа.

Навіщо зазор до землі?

Щоб нижній край не стояв у воді та снігу. Зазвичай лишають 8–12 см: цього досить, щоб паркан не гнив знизу й щоб трава косилася, але мало для того, щоб під ним пролізла собака.

Скільки служить паркан із профнастилу?

Стільки, скільки служить його покриття. Полімерний шар по оцинковці тримається 10–15 років, якщо не різати листи болгаркою на місці: перегріта кромка іржавіє першою. Стовпи й лаги переживають заповнення: його за строк служби паркану зазвичай міняють один раз.

З якого профілю роблять стовпи для паркану?

Під продувне заповнення (штахетник, 3D-панель, решітка) найчастіше з труби 60×60×3 — 5,19 кг/м; під суцільний профлист, що ловить вітер як вітрило, стовп беруть потужніший і ставлять частіше, наприклад 80×80×4 (9,22 кг/м). Лаги роблять із 40×20×2 або 40×40×2. Стовп має бути довшим за паркан на частину в ґрунті: при бетонуванні 1,0–1,2 м.

Скільки металу йде на 25 м паркану зі штахетника?

У прикладі на цій сторінці — паркан заввишки 1,5 м, 11 стовпів 60×60×3, лаги 40×20×2 і штахетини 20×20×2 з кроком 12 см — виходить близько 530 кг чистої ваги і близько 550 кг із запасом, тобто понад 20 кг на погонний метр. Понад половину маси дають штахетини, а не стовпи.
