Custo por metro de cordão

Quanto custa mesmo um metro de cordão, com as quatro parcelas. O cálculo é a única resposta honesta à pergunta se um orçamento se aguenta — e mostra quase sempre que o problema não é o consumível.

Eléctrodo revestido 25–35 %, semiautomática 40–55 %

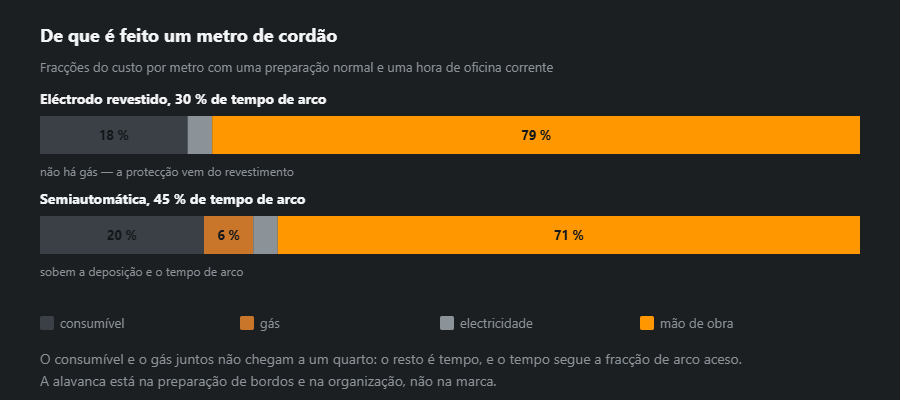

Duas barras do custo de um metro de cordão — eléctrodo revestido e semiautomática — repartidas em consumível, gás, electricidade e mão de obra
O consumível e o gás juntos não chegam a um quarto. O resto é tempo — e é por isso que mudar de marca de eléctrodo não resolve nada.

Descarregar o esquema: SVG · PNG

As quatro parcelas

Consumível. Metal depositado vezes factor de perdas vezes preço por quilo. Gás. Caudal vezes tempo de arco vezes preço por metro cúbico. Electricidade. Sai da tensão, da corrente e do rendimento da fonte — quase sempre a parcela mais pequena. Mão de obra. Tempo de arco a dividir pela sua fracção do tempo pago, vezes o preço à hora.

ProcessoRendimento de deposiçãoProdução, kg/hGás, l/min
MMA, rútilo (111)0,651,3—
MAG, fio maciço (135)0,933,213
FCAW, fio fluxado (136)0,854,215
TIG (141)0,950,68

A produção é dada por hora de arco aceso. A montagem, a limpeza e as medições entram na conta através do factor de arco, que a calculadora aplica à parte.

Onde está a alavanca

Na preparação da junta e no tempo de arco. Um ângulo de abertura de 60° em vez de 45° significa, numa chapa de 20 mm, cerca de 30 % mais de metal depositado — e outro tanto de tempo, porque esse metal também tem de ser fundido. Um duplo V em vez de um V simples poupa aí cerca de 40 % das duas coisas, assim que a peça possa ser voltada. Os números saem da preparação de bordos.

Limites do cálculo

Não estão incluídos a preparação, os gabaritos, a limpeza, os ensaios e as reparações. É precisamente a reparação que deita orçamentos abaixo: um cordão goivado e soldado de novo custa várias vezes o original — e é por isso que o soldador mais rápido nem sempre é o mais barato.

Exemplo: 10 m de cordão em V em chapa de 10 mm, MAG — de onde vêm 41 por metro

Com os valores por defeito a calculadora resolve exactamente este caso: junta em V a 60°, folga e nariz de 2 mm, 10 m de cordão, MAG, fio a 14 PLN/kg, gás a 18 PLN/m³, electricidade a 0,9 PLN/kWh, mão-de-obra a 90 PLN/h e 45 % de arco aceso. Os campos estão em zlótis, mas a conta vale em qualquer moeda desde que todos os preços sejam metidos nela. Passo a passo:

  1. Secção com sobre-espessura: 62,6 mm².
  2. Metal depositado: 62,6 · 10 · 0,00785 ≈ 4,92 kg.
  3. Fio: 4,92 / 0,93 ≈ 5,29 kg → 74,03 PLN.
  4. Tempo de arco: 4,92 / 3,2 ≈ 1,54 h; nesse tempo, a 13 l/min, vão 1,20 m³ de gás (21,58 PLN) e cerca de 9,4 kWh de electricidade (8,46 PLN).
  5. Tempo pago: 1,54 / 0,45 ≈ 3,42 h → 307,35 PLN de mão-de-obra.
  6. Total 411,42 PLN, ou seja, 41,14 PLN por metro.

A mão-de-obra é aqui 75 % do custo; fio e gás juntos, 23 %; a electricidade, 2 %. O gráfico acima mostra a mesma divisão: quem procura poupança no preço do fio procura na gaveta mais pequena.

O que mais mexe no custo por metro de soldadura

O mesmo cordão, com um só campo da calculadora alterado em cada linha:

VarianteCusto por metro, PLN/mVariaçãoMão-de-obra
Base: V 10 mm, MAG, valores por defeito41,14—75 %
Arco aceso 30 % em vez de 45 %56,51+37 %82 %
Arco aceso 60 % em vez de 45 %33,46−19 %69 %
Taxa 120 em vez de 90 PLN/h51,39+25 %80 %
Fio 20 em vez de 14 PLN/kg44,31+8 %69 %
Ângulo de chanfro 50° em vez de 60°36,01−12 %75 %
Folga 3 mm em vez de 2 mm48,37+18 %75 %
Fio fluxado (136) em vez de MAG34,18−17 %69 %
Eléctrodo (111), arco aceso 30 %125,33+205 %91 %
TIG (141)179,71+337 %91 %

Cada linha muda um só campo em relação aos valores por defeito: fio 14 PLN/kg, gás 18 PLN/m³, electricidade 0,9 PLN/kWh, taxa 90 PLN/h, arco aceso 45 %. São preços de exemplo, não uma tabela de mercado.

Como ler

A alavanca mais forte é o factor de arco: descer de 45 para 30 % encarece o metro 37 %; subir para 60 % embaratece-o 19 %. Depende da organização — gabaritos, acesso à junta, se o soldador rebarba e carrega as peças ele próprio. A taxa horária pesa na proporção da parte de mão-de-obra; o preço do fio, pouco: +43 % no fio dá +8 % no metro. A geometria pesa mais do que parece: um milímetro a mais de folga são +18 %, porque cresce a secção e com ela todas as outras parcelas ao mesmo tempo. O fio fluxado sai mais barato do que o MAG graças à maior taxa de deposição (4,2 contra 3,2 kg/h), embora a calculadora o conte ao mesmo preço por quilo — se o teu fluxado for mais caro, mete o preço dele.

Custo por metro do cordão de ângulo segundo a garganta

Para cordões de ângulo a calculadora pede a perna z. Com os mesmos preços, um metro de a4 (z = 5,7 mm) custa cerca de 11,56 PLN, e um de a6 (z = 8,5 mm) cerca de 26,04 PLN. A garganta cresce metade, o custo mais do dobro, porque a secção vai com o quadrado. Soldar «a6» onde o desenho queria z6 custa por isso cerca de 13 PLN a mais por metro (z6 custa 13,00 PLN). A conversão de a em z está na calculadora do cordão de ângulo.

Orçamentar uma estrutura a partir do custo por metro

  1. Metros de cordão do desenho, separados por tipo de junta — mais cómodo no mapa de soldaduras.
  2. Custo por metro de cada tipo com a calculadora, com os teus preços e o teu factor de arco. Se não o conheces, mede um dia: horas de arco do contador da máquina a dividir pelas horas do turno.
  3. Multiplicar e somar. Cordões dos dois lados contam como dois.
  4. O que não é soldar, à parte: corte, chanfragem, montagem, desempeno, limpeza, ensaios. Nada disso está no custo por metro.
  5. Confirmar a quantidade de material — massa depositada e número de bobinas com a calculadora de metal depositado.

Erros típicos no cálculo do custo de soldadura

  • Orçamentar pelo tempo de arco. Com factor de arco de 30 % o tempo pago é mais do triplo.
  • Material sem perdas. A massa depositada não é a massa de fio ou eléctrodos comprada — divide-se pelo rendimento.
  • Um só factor de arco para oficina e obra. Em obra costuma ser mais baixo; calcula-a à parte.
  • O outro lado esquecido. Um cordão dos dois lados e uma junta em X são a secção inteira, não metade.
  • Geometria nominal. A folga e o ângulo reais da oficina mexem no custo mais de dez por cento (tabela acima).

Perguntas frequentes

Porque é que a mão de obra é a maior parcela?

Porque o consumível e o gás juntos raramente passam de um quarto do custo. O resto é tempo, e o tempo depende do factor de arco: no eléctrodo revestido anda pelos 25 a 35 %, na semiautomática 40 a 55. Quem quer ficar mais barato não muda a marca dos eléctrodos.

O que é exactamente o tempo de arco?

A fracção da hora paga em que o arco está mesmo aceso. Trocar eléctrodo, tirar escória, mudar a peça, medir — nada disso conta, mas tudo isso se paga. É por isso que o número está tão à vista na calculadora.

Compensa passar de eléctrodo revestido para MAG?

Calcula as duas hipóteses. Em cordões curtos e com muita mudança de peça o eléctrodo revestido ganha pelo tempo de preparação; a partir de alguns metros seguidos o MAG ganha claramente, porque sobem a deposição e o tempo de arco.

Quanto custa um metro de soldadura MAG em chapa de 10 mm?

Com os valores por defeito da calculadora (junta em V a 60°, fio a 14 PLN/kg, gás a 18 PLN/m³, mão-de-obra a 90 PLN/h, 45 % de arco) cerca de 41 PLN por metro, 75 % dos quais mão-de-obra. Mete os teus preços e a tua taxa em qualquer moeda — o resultado mexe sobretudo com o factor de arco e a taxa.

O que embaratece mais: fio mais barato ou melhor organização?

A organização. Subir o factor de arco de 45 para 60 % embaratece o metro 19 %, enquanto um fio 6 PLN/kg mais caro o encarece só 8 %. O preço do fio mexe na parcela mais pequena do orçamento.

A soldadura MAG é mais barata do que o eléctrodo?

Por metro de cordão, claramente. Para a mesma junta em V de 10 mm a calculadora dá cerca de 41 PLN/m em MAG com 45 % de arco e cerca de 125 PLN/m com eléctrodo a 30 %. A diferença vem da taxa de deposição (3,2 contra 1,3 kg/h) e do factor de arco, não do preço do consumível.

Autor: , soldador e serralheiro civil Actualizado:
